Что это такое и как построить
Иногда в проектах возникает путаница: непонятно, кто за что отвечает, кто что делает, и кто ответственен за результат. Чтобы работа проходила слаженно и без лишних конфликтов, можно использовать матрицу RACI. Это один из инструментов управления проектами, который помогает распределять роли и зоны ответственности между участниками команды. В статье разбираем, что такое матрица RACI, и как именно она делает процессы прозрачными.
Матрицу RACI составляют в виде таблицы: по вертикали выписывают задачи проекта, а по горизонтали — исполнителей. Благодаря такому структурированию каждый участник понимает, кто и какую выполняет работу, кто помогает, кто принимает решения и кто должен быть в курсе всего происходящего.
Ответственных специалистов обозначают в таблице буквами, которые составляют аббревиатуру RACI:
R (responsible) — отвечает за выполнение задачи или подзадачи, делает работу «своими руками». В больших задачах может быть несколько исполнителей, но иногда эффективнее разбивать их на подзадачи и назначать одного-двух R-участников.
A (accountable) — ответственен за всю задачу, утверждает результат. У задачи должен быть только один ответственный, иногда A-участник может быть одновременно и исполнителем.
C (consult) — консультирует, делится экспертизой, помогает советом. Сами задачи не выполняет.
I (informed) — получает информацию о ходе работы и итогах. Участие в выполнении задач не принимает.
Есть несколько модификаций классической матрицы RACI, которые компании используют в зависимости от масштаба проекта и уровня детализации. Вот самые популярные:
RACI-VS. К четырем ролям добавляются еще две:
Пример: в компании есть система внутренней сертификации. Сотрудник (V-роль) проверяет выпускаемые продукты на ее соответствие. S-участник изучает отчеты V-исполнителя, подписывается под финальным результатом, передает продукцию на реализацию.
RASCI. Добавляется роль S (support) — поддержка. S-участники помогают исполнителям выполнить работу: предлагают ресурсы, инструменты. При этом ответственность за результат не несут.
Пример: для сайта компании нужны фотографии офисов, поэтому нанимают фотографа (S-роль), который делает снимки и отправляет дизайнерам — R-исполнителям проекта. На этом участие фотографа заканчивается.
RACIQ. Дополнительная роль — Q (quality) качество. Специалист оценивает и обеспечивает качество работы.
Пример: тестировщик проверяет функциональность и безопасность созданного сайта.
RACI-DM. Добавляются две роли:
Пример: директор по маркетингу (D-роль) выбирает финальный креатив и канал размещения. Аналитик (M-роль) следит за показателями CTR и конверсией, регулярно сообщает о прогрессе.
Матрицу RACI удобно использовать в проектах по следующим причинам:
Четкое распределение ролей. Каждый понимает, что именно от него ждут. Это снижает хаос и дублирование задач, когда несколько исполнителей выполняют одну и ту же работу.
Уменьшение конфликтов. В матрице видно, кто за что отвечает, поэтому не получится переводить стрелки или спорить, кто должен был сделать работу.
Прозрачность процессов. Руководитель видит, где есть перегруз у одного участника и пробелы у другого.
Простота. Матрица легко строится — достаточно Google Таблицы или Excel. Не нужны дорогие инструменты.
Ускорение коммуникаций. Понятно, к кому обращаться за решением или консультацией, без лишних согласований.
Объединение рекрутеров в один отдел в группе компаний Русагро привело к хаосу из-за нечеткого распределения функций. Матрица RACI помогла вернуть управляемость в наем и разграничить деятельность всех участников. В матрице зафиксировали роли и зоны ответственности на каждом этапе подбора. Это позволило улучшить процесс найма, снизить текучесть рекрутеров. Количество закрытых вакансий на одного HR-специалиста выросло на 32%.
При внедрении матрицы в работу стоит учитывать ряд ограничений:
Рассмотрим на примере запуска рекламной кампании, как построить матрицу RACI за три этапа.
Этап 1. Разбить проект на мелкие задачи:
Этап 2. Определить участников проекта:
Этап 3. Распределить роли и внести их в таблицу:
R-участники (исполнители) будут такие:
A-участник (ответственный): менеджер проекта, который несет ответственность за выполнение задач в срок, за качество и за согласование с директором по маркетингу. Однако за утверждение бюджета ответственен директор по маркетингу.
C-участники (консультируют):
I-участники (информируемые):

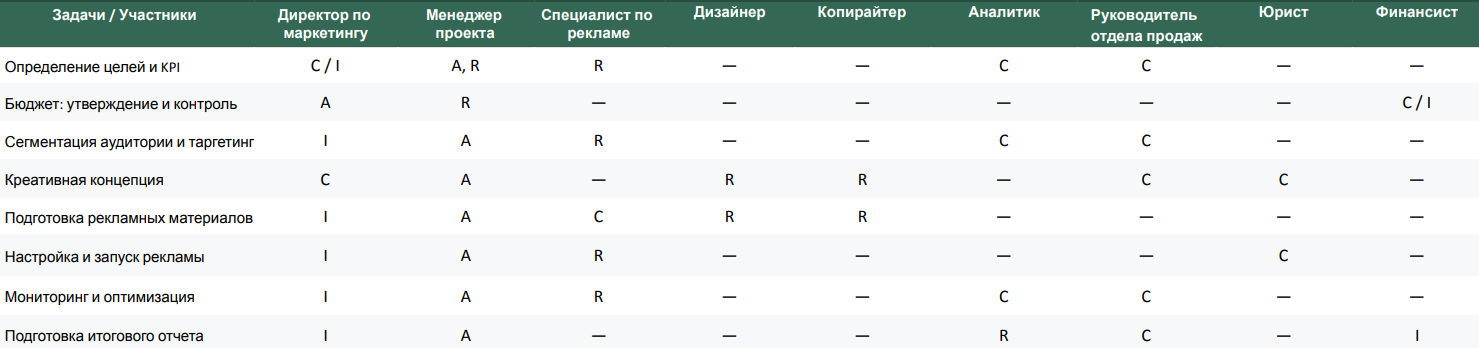

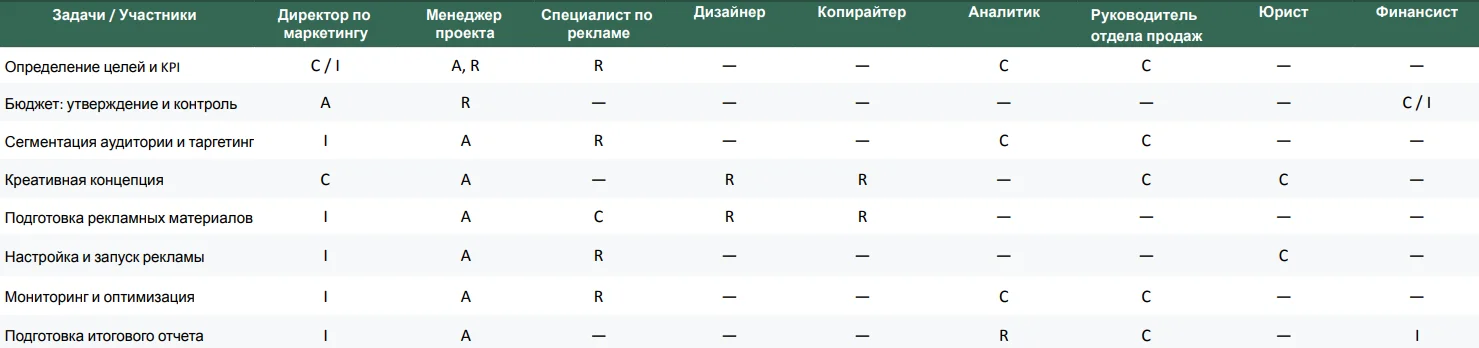

Вот такая таблица получится:
Чтобы матрица RACI стала действительно рабочим инструментом, стоит избегать этих ошибок:
Матрица RACI может стать полезным инструментом, который наведет порядок в проекте, сократит количество конфликтов и сделает роли прозрачными. Главное, правильно распределять зоны ответственности и регулярно обновлять матрицу по мере развития проекта.
